Nhìn lại dự án Bắc Giang - Lạng Sơn

Đăng bởi Lại Thanh Trường vào lúc 03/02/2020

Dự án Cao Tốc Bắc Giang - Lạng Sơn do Công ty CP Tập Đoàn Đèo Cả làm chủ đầu tư đã thông xe chính thức ngay trước tết nguyên đán Canh Tý 2020 để phục vụ nhu cầu đi lại dịp Tết.

Qua thời gian triển khai sản xuất, thi công lắp đặt hệ thống ATGT trên các gói ATGT.1, ATGT.2, ATGT.3, các công nhân và kỹ sư của Công ty TNHH KITCON Trường Thành đã làm việc không ngừng nghỉ, có thời điểm gần như 3 ca/ngày để đáp ứng đúng tiến độ đề ra của Chủ đầu tư. Chúng ta hãy cùng nhìn lại các mốc thời gian tham gia dự án của Công ty TNHH KITCON Trường Thành:

 - Ngày 17/9/2018: Công ty TNHH Kitcon Trường Thành chính thức ký kết hợp đồng thi công gói ATGT.3 thuộc dự án Cao Tốc Bắc Giang - Lạng Sơn, đoạn lý trình Km88+200 đến Km109+080.3. Giá trị gói thầu ~ 134.4 tỷ đồng.

- Ngày 25/9/2018: Công ty Trường Thành lên nhận bàn giao mặt bằng và đặt vị trí bãi đúc (cọc hàng rào thép gai và cọc tiêu, cọc H), bãi tập kết vật liệu tôn sóng hộ lan, hàng rào B40.... tại Km92+00. Thời điểm bắt đầu triển khai, hệ thống đường công vụ rất khó khăn do nền đường còn rất nhiều đoạn vướng mặt bằng chưa thể triển khai thi công, đường gom chưa hoàn thiện lớp mặt ... nên công tác vận tải vật tư vào công trường gặp rất nhiều khó khăn, vất vả.

- Ngày 05/10/2018: Chính thức tiến hành triển khai các mũi:

 + Xưởng sản xuất nhập về hàng trăm tấn thép để sản xuất tôn 3 sóng phục vụ lắp đặt đường chính, tôn 2 sóng phục vụ thi công lắp đặt các đường dẫn, đường tỉnh lộ trong phạm vi gói thầu.

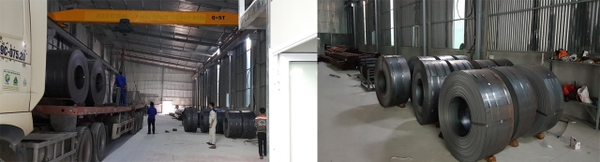

Nhập tôn cuộn phục vụ sản xuất tôn 3 sóng cao tốc

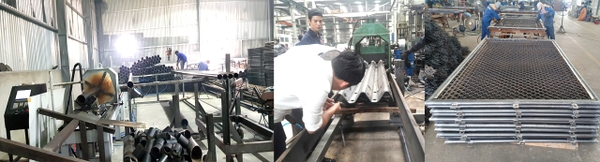

Sản xuất trụ 141 bằng máy tự động, cán tôn 3 sóng và sx hàng rào B40

 + Công trường thi công bãi đúc để phục vụ công tác đúc cấu kiện bê tông, gia công cốt thép móng Ngàm, Long Môn, tập kết vật tư phục vụ thi công lắp đặt...

- Ngày 26/10/2018: Bắt đầu tập kết đợt hàng đầu tiên: 10km tôn 3 sóng và 10km hàng rào B40 lên công trường trước khi bên móng mặt đường bàn giao mặt bằng lắp đặt. Ban QL dự án chỉ đạo tất cả các công tác sản xuất đều phải tiến hành trước với KL dự trữ vật tư tối thiểu 10km để đón đầu công tác bàn giao mặt bằng, đảm bảo không bị chậm tiến độ dù chỉ một ngày.

Tập kết tôn 3 sóng tại bãi tập kết Km92+00, dự án Bắc Giang - Lạng Sơn.



Sản xuất và tập kết hàng rào B40

- Ngày 25/11/2018 Bắt đầu thi công 15 móng Biển Ngàm đầu tiên

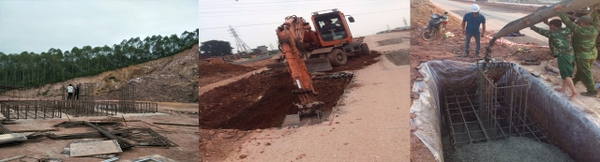

Thi công móng biển báo Ngàm



- Tháng 01/2019 Bắt đầu nhận mặt bằng và thi công tôn 2 sóng các nút giao QL31, đường tỉnh lộ 295 và nút Km68 (thi công hỗ trợ gói ATGT.2).

- Tháng 2/2019 Bắt đầu nhận mặt bằng và thi công lưới B40 lưới thép gai và tôn 3 sóng

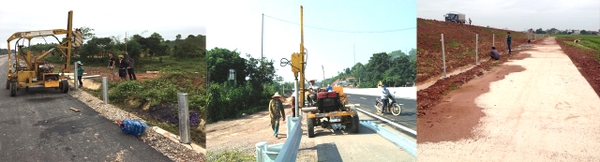

Thi công tôn 3 sóng và hàng rào B40

- Tháng 4/2019 Ký kết hợp đồng sản xuất và cung cấp Tôn sóng hộ lan 3 sóng, hàng rào B40 và hàng rào lưới thép gai cho Công ty Công Trình Cảng thi công gói ATGT.1, sản lượng 14km, giá trị hợp đồng ~ 20 tỷ đồng.

- Tháng 8/2019 Bắt đầu sản xuất cột và mặt biển báo Ngàm, giá Long Môn.

Sản xuất cột và mặt biển Ngàm - Long Môn

- Ngày 23/8/2019 Ký kết hợp đồng sản xuất và thi công lắp đặt tôn hộ lan và biển báo các trạm thu phí, tôn hộ lan các điểm quay đầu trên toàn tuyến với Công ty Cổ Phần Thương Mại và Xây Dựng Hoàng Long.

- Tháng 9/2019 Ký hợp đồng sản xuất và cung cấp mặt biển báo Ngàm cho Công ty STD (gói ATGT.1) và Công ty An Phát (gói ATGT.2). Trong suốt tháng 9, công nhân và kỹ sư Công ty làm việc hầu hết 3 ca để đảm bảo thi công lắp đặt biển báo tuyến chính gói ATGT.3, cung cấp mặt biển cho các gói ATGT.1 và ATGT.2 để kịp tiến độ thông xe kỹ thuật vào cuối tháng 9/2019.

Thi công lắp đặt biển báo Ngàm

Sản xuất và lắp đặt biển báo giá LM

- Ngày 29/9/2019 Thông xe kỹ thuật đường Cao Tốc Bắc Giang - Lạng Sơn, đoạn tuyến Bắc Giang - Chi Lăng.

Lễ thông xe kỹ thuật CT Bắc Giang - Lạng Sơn, đoạn tuyến Bắc Giang - Chi Lăng 29/9/2019

- Ngày 02/10/2019 Tiếp tục hoàn thiện các hạng mục biển báo các nút giao, hàng rào B40, biển báo đường gom và các hạng mục còn tồn đọng khác để chuẩn bị thông xe chính thức.

- Ngày 15/01/2020 Chính thức thông xe để phục vụ giao thông trên tuyến dịp tết nguyên đán Canh Tý 2020!

Tags : cao tốc lan can cầu Tôn sóng hộ lan vật tư cầu đường
